Дом под ключ: 12 пунктов, которые должны быть прописаны в договоре
Выражение "дом под ключ" удобно для рекламы, но не описывает точный результат. Один подрядчик включает чистовую отделку и инженерные системы, другой считает готовым дом с закрытым контуром. Если стороны опираются на устное понимание, спор может возникнуть при первой дополнительной работе.

Защищает договор с приложениями. Проект, комплектация, цена, этапы и приемка должны описывать один результат. Конкретные формулировки зависят от сделки и статуса сторон, поэтому спорный текст лучше показать юристу.
дом под ключ, рабочие, построить дом, цена дома, строительство дома

1. Предмет договора

Укажите, какой объект строит подрядчик и на каком участке. Нужны адрес или кадастровый номер земли, назначение дома, этажность, площадь по проекту, технология и состав результата. Фразу "дом под ключ" расшифруйте в приложении: входят ли фундамент, крыльцо, терраса, отделка и сантехника.

2. Проект и исходные данные

В договоре должны быть название и версия проекта, состав чертежей и порядок их утверждения. Зафиксируйте планировки, фасады, конструктивные решения, высоты, проемы и привязку дома. Перечислите исходные данные, включая изыскания и материалы по участку. Типовой проект нельзя автоматически считать подходящим любой земле.

3. Комплектация

Разделите комплектацию на фундамент, стены, кровлю, окна, двери, фасад, отделку, инженерию и благоустройство. Для каждой части укажите включенные и исключенные работы. Проверьте откосы, водостоки, плинтусы и сантехнику. Мелкие пропуски меняют готовность дома.

4. Материалы и замены

Для материалов нужны вид, марка или класс, размеры, толщина, сорт и покрытие. Слова "качественный утеплитель" проверить нельзя. Замену оформляют письменно с указанием характеристик, цены и влияния на проект. Определите и ответственность за хранение.Разделите комплектацию на фундамент, стены, кровлю, окна, двери, фасад, отделку, инженерию и благоустройство. Для каждой части укажите включенные и исключенные работы. Проверьте откосы, водостоки, плинтусы и сантехнику. Мелкие пропуски меняют готовность дома.

5. Инженерные системы

Перечислите электроснабжение, отопление, водоснабжение, канализацию и вентиляцию отдельно. По каждой системе укажите схему, оборудование, объем монтажа, испытания и передаваемые документы. Разделяйте внутренние сети и внешние подключения. Разводка электричества внутри дома еще не означает строительство линии до участка или оформление мощности. Для материалов нужны вид, марка или класс, размеры, толщина, сорт и покрытие. Слова "качественный утеплитель" проверить нельзя. Замену оформляют письменно с указанием характеристик, цены и влияния на проект. Определите и ответственность за хранение. Разделите комплектацию на фундамент, стены, кровлю, окна, двери, фасад, отделку, инженерию и благоустройство. Для каждой части укажите включенные и исключенные работы. Проверьте откосы, водостоки, плинтусы и сантехнику. Мелкие пропуски меняют готовность дома.

6. Смета и цена

Смета должна показывать работы, материалы, оборудование, доставку, разгрузку, технику и другие согласованные расходы. Укажите, твердая ли цена, когда возможен пересчет и как он оформляется. Аванс и последующие платежи лучше связывать с понятными результатами этапов. Дополнительные работы сначала рассчитывают и согласуют, затем выполняют.

7. Сроки и этапы

Закрепите начало, окончание и промежуточные этапы: подготовку, фундамент, коробку, кровлю, инженерию и отделку. Для каждого нужен результат, который можно принять. Если срок зависит от передачи участка, проекта или доступа к ресурсу, это пишут прямо. Для переноса нужны основания, уведомление и обновленный график, а не общая ссылка на обстоятельства.

8. Земля и площадка

Определите, кто обеспечивает подъезд, временное электричество и воду, место хранения, ограждение и вывоз отходов. Состояние земли до работ можно зафиксировать актом и фотографиями. Если участок приобретается вместе с домом, обязательства по земле и строительству проверяют раздельно: право собственности, ограничения и допустимость размещения дома не заменяются договором подряда.

9. Коммуникации

Отметьте точки разграничения на схеме. Кто прокладывает трассу по участку, ставит оборудование, выполняет пуск и оформляет документы? Слова "коммуникации включены" этого не объясняют. Работы подрядчика нужно отделить от процедур сетевых организаций. Нельзя обещать срок действия третьего лица как собственный результат без соответствующего основания.

10. Изменения и дополнительные работы

Любая правка проекта может изменить цену, срок или техническое решение. Установите порядок: письменная заявка, расчет последствий, согласование и только затем работа. Так же оформляют непредвиденные условия на площадке. Подрядчик уведомляет заказчика и предлагает решение, а не предъявляет неизвестный ранее счет после завершения.

11. Приемка и документы

Для этапов нужны критерии готовности, срок осмотра и форма акта. Заранее перечислите акты, паспорта оборудования, инструкции, исполнительные схемы и результаты испытаний. При сложной приемке можно привлечь независимого специалиста.

12. Гарантия и ответственность

Укажите гарантийные условия по работам и оборудованию, порядок обращения, срок реакции и способ устранения недостатков. Гарантия производителя и ответственность за монтаж не должны смешиваться. Договор также описывает последствия просрочки, повреждения имущества, нарушения проекта и неоплаты с учетом применимого законодательства.

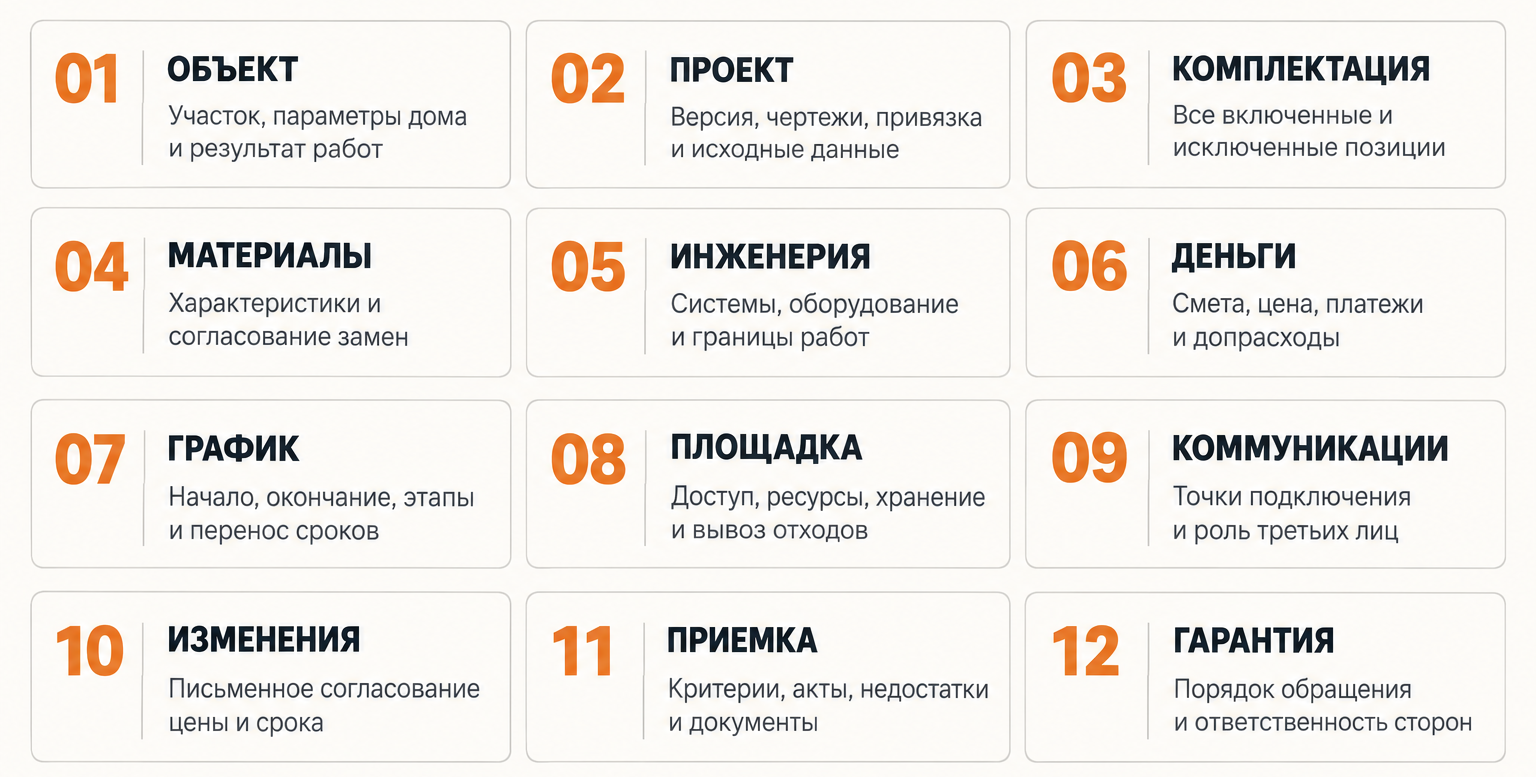

Чек-лист договора: что проверить до подписания

чек-лист договора, что проверить до подписания, объект, материалы, график, деньги, комплектация, коммуникации, гарантия

Практический вывод

Хороший договор позволяет до стройки ответить на четыре вопроса: что именно, из чего, за какую сумму и к какой дате передаст подрядчик. Прочитайте основной текст вместе со всеми приложениями и попробуйте провести по ним воображаемую приемку. Позицию, которую нельзя проверить, нужно уточнить до подписания.
